Przy budowie domu dobrze policzony budżet jest ważniejszy niż sama optymistyczna wycena z rozmowy z wykonawcą. Taki kosztorys inwestorski pomaga uporządkować zakres robót, porównać oferty i wychwycić pozycje, które najczęściej psują kalkulację. Poniżej pokazuję, co powinien zawierać, jak go czytać i na co uważać, żeby planowane koszty nie rozjechały się już na starcie.
Najważniejsze rzeczy, które trzeba sprawdzić przed zamknięciem budżetu
- Dokument opiera się na projekcie, przedmiarze i aktualnych cenach rynkowych, więc bez dobrych danych wejściowych szybko traci sens.
- Przy domu jednorodzinnym największe odchylenia robią instalacje, wykończenie, fundamenty, roboty ziemne i zakres robót poza samym budynkiem.
- Najlepiej działa rozbicie wyceny na etapy, bo wtedy łatwo porównać oferty i zauważyć brakujące pozycje.
- Rezerwa 10-15% na nieprzewidziane wydatki to rozsądny punkt wyjścia, a przy trudnym gruncie albo większych zmianach projektu 15-20% bywa bezpieczniejsze.
- Jeśli oferta wykonawcy odbiega od budżetu o kilkanaście procent lub więcej, trzeba sprawdzić przedmiar, standard materiałów i wyłączenia.
Czym jest dokument i po co go mieć przy budowie domu
W praktyce chodzi o uporządkowaną wycenę planowanych robót, a nie o luźny szacunek. Dobrze przygotowany dokument pokazuje, ile powinny kosztować kolejne etapy budowy, na jakich założeniach opiera się cena i co dokładnie wchodzi do zakresu. To ważne zwłaszcza wtedy, gdy porównujesz kilka ekip albo chcesz sprawdzić, czy zaproponowana stawka nie jest przypadkiem zaniżona lub zawyżona.
Po stronie formalnej aktualne zasady porządkuje rozporządzenie Ministra Rozwoju i Technologii z 20 grudnia 2021 r., ale przy domu jednorodzinnym ważniejsze od samej podstawy prawnej jest to, czy wycena daje się realnie użyć w negocjacjach i planowaniu. Ja traktuję ją jako narzędzie do trzech rzeczy: ustawienia budżetu, rozmowy z wykonawcami i kontroli zmian w trakcie robót. Żeby to działało, trzeba jednak wiedzieć, jakie elementy w niej są naprawdę istotne.

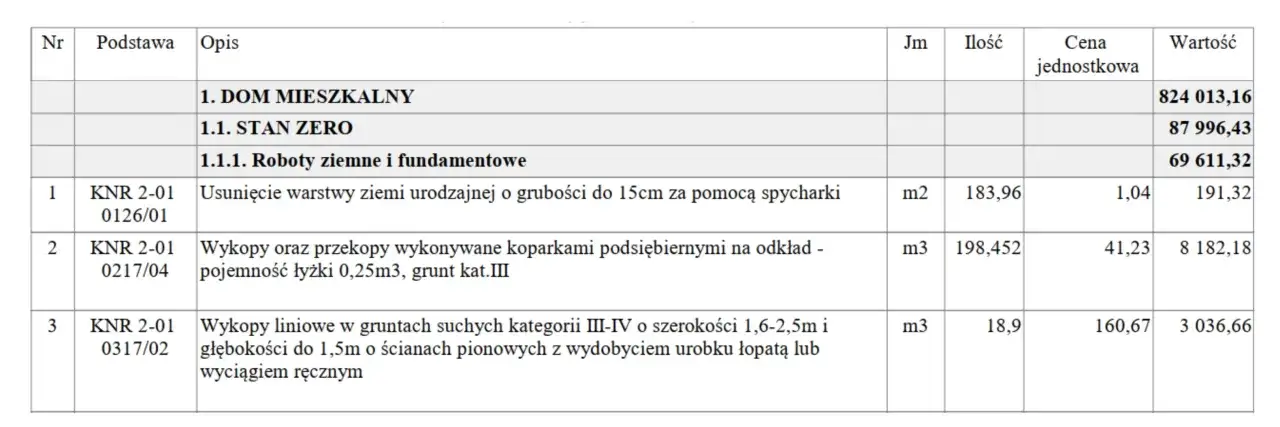

Co powinno się w nim znaleźć, żeby budżet nie rozjechał się po drodze
Najbardziej użyteczny dokument nie kończy się na jednej sumie końcowej. Powinien pokazywać strukturę kosztów, bo dopiero wtedy widać, która część inwestycji najbardziej obciąża budżet i gdzie zostaje pole do negocjacji. W praktyce szukam w nim strony tytułowej, ogólnej charakterystyki obiektu, tabeli przedmiaru robót, tabeli wartości elementów scalonych, kalkulacji kosztowej i załączników.
| Element | Po co jest | Co najczęściej bywa pomijane |
|---|---|---|
| Ogólna charakterystyka obiektu | Pokazuje technologię, standard i podstawowe dane o budynku | Standard materiałów, źródło ogrzewania, etap prac |
| Przedmiar robót | Rozpisuje ilości prac do wyceny | Roboty ziemne, przyłącza, wywóz odpadów, rusztowania |
| Kalkulacja kosztowa | Przelicza ilości na pieniądze | Narzuty, VAT, koszty pośrednie, zysk wykonawcy |
| Załączniki i założenia | Ujawniają przyjęte warunki i ograniczenia | Data cen, źródło wyceny, wyłączenia z zakresu |
Poza samymi robotami warto osobno rozpisać także geodetę, badania gruntu, projekt adaptacji, kierownika budowy i opłaty formalne. To nie są pozycje z przedmiaru w ścisłym sensie, ale bez nich budżet domu jest niepełny. Gdy zakres jest spisany rzetelnie, przejście do samej metody wyceny staje się dużo prostsze.
Jak przygotowuję wycenę krok po kroku
Najbezpieczniej zacząć od aktualnego projektu i przedmiaru robót. Przedmiar to po prostu zestawienie prac z ilościami, więc jeśli w projekcie zmienia się metraż, układ ścian albo technologia, cały rachunek trzeba przeliczyć od nowa. Przy domu jednorodzinnym zwykle wystarcza kalkulacja uproszczona, pod warunkiem że przedmiar jest kompletny i standard materiałów został opisany bez niedomówień. Sam proces jest dość prosty, ale wymaga konsekwencji.
- Rozpisuję roboty na etapy: stan zero, konstrukcja, dach, stolarka, instalacje, tynki, wylewki, ocieplenie i wykończenie.
- Sprawdzam, które pozycje mają odpowiedniki w katalogach norm, a które trzeba policzyć indywidualnie.
- Dobieram aktualne ceny robocizny, materiałów i sprzętu na podstawie danych rynkowych, a nie starych cenników z projektu sprzed kilku sezonów.
- Dodaję koszty pośrednie, zysk i VAT na końcu, bo tylko wtedy widzę pełny koszt inwestycji.
- Oznaczam pozycje ryzykowne, na przykład prace ziemne, które mogą się zmienić po badaniu gruntu albo po wejściu ciężkiego sprzętu.
W polskim systemie kosztorysowania bardzo często pojawiają się skróty i katalogi, na przykład KNR, czyli katalogi norm rzeczowych. W praktyce oznacza to zestaw typowych nakładów pracy, materiałów i sprzętu dla określonych robót. Jeśli pozycja nie mieści się w katalogu, robi się kalkulację indywidualną, a to z kolei wymaga większej ostrożności przy porównywaniu cen. Dopiero wtedy taki dokument nadaje się do zestawienia z ofertami wykonawców.
Jak porównać ofertę wykonawcy z własnym budżetem
Tu najłatwiej popełnić błąd, bo dwie kwoty mogą wyglądać podobnie, a w rzeczywistości opierać się na zupełnie innym zakresie. Jedna oferta może obejmować materiał, transport i montaż, a druga tylko robociznę. Właśnie dlatego nie porównuję samych sum końcowych, tylko najpierw sprawdzam, co znajduje się w każdej pozycji.
| Sygnał | Co może oznaczać | Co sprawdzić najpierw |
|---|---|---|
| Oferta jest wyraźnie niższa od budżetu | Wykonawca mógł pominąć część robót albo przyjąć słabszy standard | Wyłączenia, rodzaj materiałów, transport, odpady, termin realizacji |
| Oferta jest wyższa o kilkanaście procent | Rynek mógł podnieść ceny albo projekt wymaga bardziej pracochłonnych rozwiązań | Fundamenty, instalacje, dach, stopień skomplikowania bryły |
| Różni się tylko jedna pozycja | Problem może być w ilości albo w błędnie opisanym zakresie | Przedmiar, rysunki, opis techniczny, założenia jakościowe |
| Wszystkie oferty są zbliżone | Budżet prawdopodobnie jest bliski realiom rynku | Negocjacje dotyczą już raczej harmonogramu i detali, nie samej ceny |
Ja przyjmuję prostą zasadę: jeśli rozjazd jest mały, zwykle wystarczy doprecyzować zakres; jeśli robi się większy, trzeba wrócić do przedmiaru i policzyć pozycje od początku. Dla domu jednorodzinnego ważne jest też to, by nie mieszać porównań między różnymi standardami, bo „stan deweloperski” u dwóch wykonawców potrafi znaczyć coś zupełnie innego. A skoro nawet dobra oferta może się rozminąć z budżetem, warto wiedzieć, skąd biorą się najczęstsze błędy.
Najczęstsze błędy, które podbijają koszt budowy
Najdroższe pomyłki nie wynikają zwykle z jednego dużego błędu, tylko z kilku drobnych niedopatrzeń. W budowie domu szczególnie często widzę te same schematy.
- Brak rezerwy 10-15% na nieprzewidziane wydatki. Bez niej każdy dodatkowy wydatek od razu psuje płynność finansową.
- Pominięcie robót zewnętrznych, takich jak podjazd, ogrodzenie, odwodnienie, dojścia i uporządkowanie terenu.
- Zbyt ogólne opisy materiałów. Jeśli nie ma klasy, grubości, producenta albo standardu, porównanie ofert staje się pozorne.
- Liczenie według cen sprzed kilku miesięcy. Przy robociźnie, stali, izolacjach czy instalacjach rynek potrafi zmienić się szybciej, niż wygląda to na papierze.
- Brak rozdzielenia kosztów na etapy. Gdy wszystko trafia do jednego worka, łatwo przeoczyć, że najdroższe elementy leżą w instalacjach i wykończeniu, a nie w samym murze.
- Porównywanie ofert bez sprawdzenia wyłączeń. Dwie podobne kwoty mogą oznaczać dwa zupełnie różne zakresy odpowiedzialności.
Prosty dom parterowy z dwuspadowym dachem zwykle daje stabilniejszy budżet niż bryła z wykuszami, lukarnami i dachem wielospadowym, bo każdy detal dokłada roboczogodziny i ryzyko błędu. Przy trudniejszym gruncie, domu z piwnicą, niestandardowym dachu albo dużej liczbie zmian projektowych rezerwa powinna być wyższa niż przy prostym układzie. Gdy zakres przestaje być oczywisty, sens ma już nie tylko arkusz kalkulacyjny, ale także pomoc specjalisty.
Kiedy lepiej zlecić wycenę specjaliście
W prostym domu z gotowego projektu da się wiele rzeczy policzyć samodzielnie, zwłaszcza jeśli masz dobry przedmiar i kilka porządnych ofert. Inaczej wygląda to przy indywidualnych zmianach, niestandardowych instalacjach, budowie etapami albo wtedy, gdy dokument ma być podstawą do rozmów z bankiem lub do porównania kilku wykonawców. W takich sytuacjach koszt zlecenia wyceny zwykle zwraca się szybciej, niż inwestor zakłada.
| Sytuacja | Własny arkusz wystarczy | Lepiej zlecić specjaliście |
|---|---|---|
| Prosty dom według gotowego projektu | Tak, jeśli masz kompletny projekt i spokojny harmonogram | Nie zawsze jest konieczne |
| Dużo zmian w projekcie | Ryzyko błędów rośnie bardzo szybko | Tak, bo trzeba przeliczyć ilości i zakres od nowa |
| Porównanie kilku ekip | Możliwe, ale wymaga dobrej dyscypliny | Tak, jeśli chcesz porównać oferty na równych zasadach |
| Zakres niestandardowy | Trudno zachować spójność wyceny | Tak, bo pojawiają się pozycje wymagające kalkulacji indywidualnej |
| Potrzebna formalna dokumentacja do finansowania | Nie zawsze spełni oczekiwania instytucji | Tak, bo liczy się czytelność, opis założeń i spójność danych |
Ja zwykle polecam jedno proste kryterium: jeśli na którymkolwiek etapie nie potrafisz samodzielnie obronić liczby przed wykonawcą, lepiej oddać ten fragment w ręce osoby, która robi to zawodowo. Nie chodzi o prestiż, tylko o to, żeby dokument był spójny i dało się na nim oprzeć realne decyzje. Ostatni krok to już nie sama wycena, ale jej aktualizacja tuż przed wejściem na budowę.
Co dopiąć przed startem robót, żeby liczby były jeszcze aktualne
Kiedy domykam budżet, zawsze sprawdzam jeszcze raz zakres, ceny i harmonogram wejścia na budowę. To ostatni moment, żeby wyłapać różnice między projektem a tym, co faktycznie ma zrobić ekipa, bo po podpisaniu umowy każde niedopowiedzenie kosztuje najwięcej. Jeśli zmienia się metraż, standard albo technologia, aktualizuję liczby od razu, a nie po pierwszym etapie robót.
Najlepszy budżet jest taki, który nie tylko dobrze wygląda w dniu sporządzenia, ale jeszcze nadaje się do użycia kilka tygodni później. Przy budowie domu najwięcej zmieniają materiały, logistyka i drobne modyfikacje projektu, dlatego przed startem robót warto jeszcze raz sprawdzić zakres, ceny i kolejność prac. Jeśli coś zostało opisane zbyt ogólnie, właśnie teraz jest moment na doprecyzowanie, bo po wejściu ekipy na plac budowy każda luka w dokumentach zamienia się w koszt.
W praktyce najbardziej pomaga mi zasada prostego zamknięcia: wszystko, co ma kosztować, musi być nazwane, policzone i przypisane do etapu. Gdy to zrobisz, wycena staje się narzędziem kontroli, a nie tylko papierem do segregatora. I właśnie o to chodzi przy domu: mniej zgadywania, więcej liczb, które naprawdę da się obronić.
