Pozwolenie na budowę: 3 lata na start i ciągłość kluczowe zasady ważności decyzji
- Decyzja o pozwoleniu na budowę wygasa, jeśli budowa nie zostanie rozpoczęta w ciągu 3 lat od jej ostateczności lub zostanie przerwana na dłużej niż 3 lata.
- Termin 3 lat liczy się od dnia, w którym decyzja o pozwoleniu na budowę stała się ostateczna (zazwyczaj 14 dni po doręczeniu, jeśli nie ma odwołań).
- "Rozpoczęcie budowy" to konkretne prace przygotowawcze, takie jak wytyczenie geodezyjne, niwelacja terenu czy wykonanie przyłączy, formalnie potwierdzone pierwszym wpisem w dzienniku budowy.
- Ciągłość prac budowlanych musi być dokumentowana w dzienniku budowy, aby uniknąć wygaśnięcia pozwolenia.
- Wygasłego pozwolenia na budowę nie można przedłużyć ani reaktywować; konieczne jest uzyskanie nowej decyzji.
Jak długo jest ważne pozwolenie na budowę i co musisz zrobić, by go nie stracić?
Zrozumienie terminu ważności pozwolenia na budowę jest absolutnie kluczowe dla każdego inwestora, aby uniknąć poważnych problemów prawnych i finansowych. Z mojego doświadczenia wiem, że wielu inwestorów skupia się na samym procesie uzyskiwania pozwolenia, zapominając o tym, co dzieje się po jego otrzymaniu. Niewiedza w tym zakresie może prowadzić do konieczności ponownego przechodzenia przez całą, czasochłonną i kosztowną procedurę administracyjną, co jest sytuacją, której każdy chciałby uniknąć.
W świetle prawa budowlanego, a konkretnie art. 37 ust. 1 ustawy Prawo budowlane, decyzja o pozwoleniu na budowę może ulec "wygaszeniu". Oznacza to, że traci ona swoją moc prawną. Główne przyczyny wygaśnięcia to brak rozpoczęcia budowy w ciągu 3 lat od dnia, w którym decyzja stała się ostateczna, lub przerwa w budowie trwająca dłużej niż 3 lata. Konsekwencją jest utrata ważności dokumentu, co w praktyce oznacza, że nie możesz kontynuować prac budowlanych na podstawie tej decyzji.

3 lata na rozpoczęcie i ciągłość prac: kluczowe terminy dla Twojej budowy
Zacznijmy od precyzyjnego określenia, od kiedy dokładnie biegnie 3-letni termin ważności pozwolenia na budowę. Kluczowe jest tutaj pojęcie "ostateczności decyzji". Decyzja o pozwoleniu na budowę staje się ostateczna zazwyczaj po upływie 14 dni od jej doręczenia wszystkim stronom postępowania, pod warunkiem, że w tym czasie żadna ze stron nie złożyła odwołania. To właśnie ta data dzień, w którym decyzja stała się ostateczna jest punktem startowym dla liczenia wspomnianego 3-letniego okresu. Nie jest to data wydania decyzji, ani data jej otrzymania przez inwestora, ale właśnie data jej ostateczności. Aby Twoje pozwolenie na budowę nie wygasło, musisz bezwzględnie spełnić dwa kluczowe warunki, zgodnie z art. 37 ust. 1 Prawa budowlanego:- Rozpoczęcie budowy przed upływem 3 lat od dnia, w którym decyzja o pozwoleniu na budowę stała się ostateczna.
- Brak przerw w budowie dłuższych niż 3 lata oznacza to, że po rozpoczęciu prac musisz je kontynuować, a ewentualne przerwy nie mogą przekroczyć tego limitu.
Warto również krótko wspomnieć o pozwoleniach na budowę domów do 70m2 na zgłoszenie. Choć procedura ich uzyskania jest znacznie uproszczona, to zasady dotyczące rozpoczęcia i kontynuacji prac są analogiczne do tych dla tradycyjnego pozwolenia. Przepisy dotyczące 3-letniego okresu ważności są stabilne i dotyczą wszystkich form legalnej budowy, niezależnie od uproszczeń formalnych.
Rozpoczęcie budowy: co dokładnie oznacza w świetle prawa?
Często spotykam się z pytaniem, co tak naprawdę oznacza "rozpoczęcie budowy". Wbrew powszechnemu mniemaniu, nie jest to jedynie symboliczne "wbicie pierwszej łopaty". Prawo budowlane precyzyjnie definiuje, jakie czynności są uznawane za "rozpoczęcie robót budowlanych". Są to formalne prace przygotowawcze, które muszą zostać podjęte na terenie budowy. Do tych czynności zaliczamy:
- Wytyczenie geodezyjne obiektów w terenie: Precyzyjne oznaczenie miejsca, w którym mają powstać poszczególne elementy budynku.
- Wykonanie niwelacji terenu: Doprowadzenie terenu do odpowiedniego poziomu, przygotowanie pod fundamenty.
- Zagospodarowanie terenu budowy: Obejmuje to również budowę tymczasowych obiektów, takich jak zaplecze socjalne dla pracowników, magazyny na materiały czy ogrodzenie placu budowy.
- Wykonanie przyłączy do sieci infrastruktury technicznej na potrzeby budowy: Doprowadzenie wody, prądu czy kanalizacji niezbędnych do prowadzenia prac.
Kluczową rolę w formalnym potwierdzeniu rozpoczęcia prac budowlanych oraz ich kontynuacji odgrywa dziennik budowy. Jest to najważniejszy dokument, który stanowi formalny dowód zgodności z harmonogramem i przepisami. Bez regularnych i precyzyjnych wpisów w dzienniku budowy, trudno będzie udowodnić, że prace zostały rozpoczęte w terminie i są kontynuowane.
Pierwszego wpisu w dzienniku budowy dokonuje kierownik budowy. Powinien to zrobić przy podjęciu pierwszych prac przygotowawczych, formalnie potwierdzając rozpoczęcie robót. Ten wpis jest niezwykle ważny, ponieważ stanowi oficjalny punkt odniesienia dla liczenia terminu rozpoczęcia budowy.
Przerwa w budowie: kiedy zagroży ważności Twojego pozwolenia?

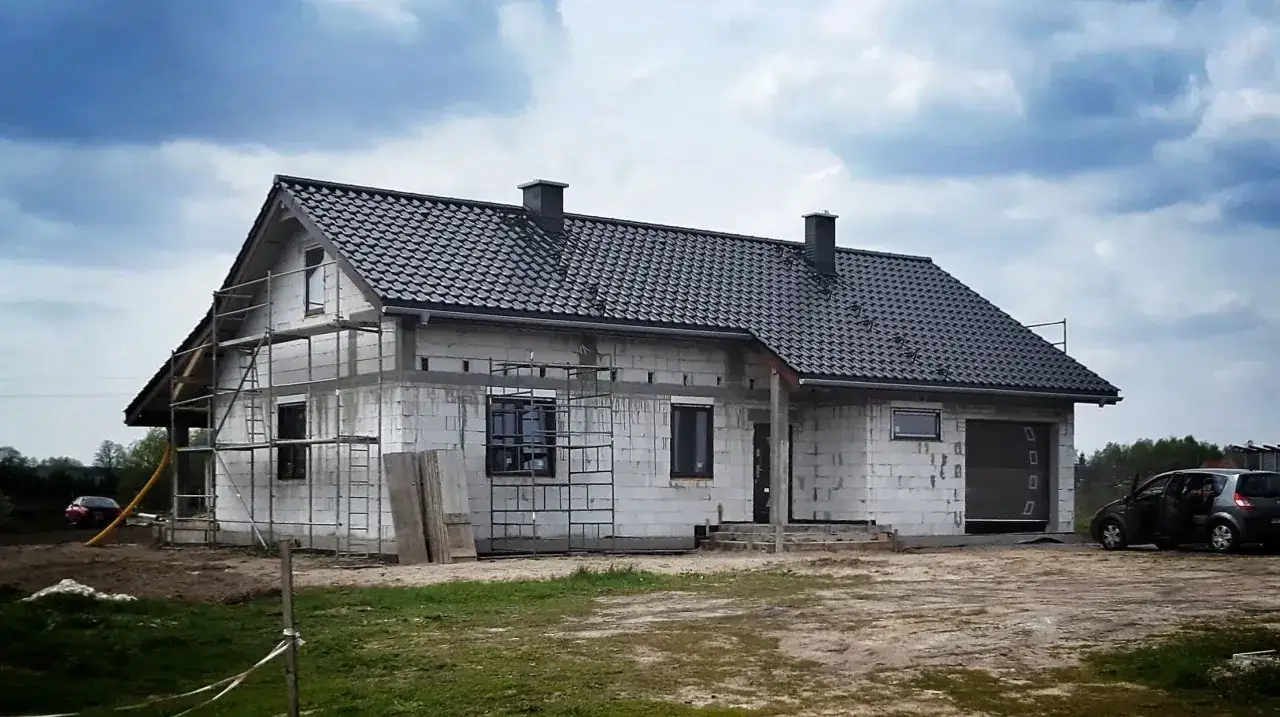

Po rozpoczęciu budowy równie ważne jest utrzymanie ciągłości prac. Jak już wspomniałem, pozwolenie na budowę wygaśnie, jeśli budowa zostanie przerwana na czas dłuższy niż 3 lata. Ten 3-letni okres liczy się od daty ostatniego wpisu w dzienniku budowy, który dokumentuje faktyczne prowadzenie robót. Niezależnie od stopnia zaawansowania budowy czy to stan surowy otwarty, czy zamknięty każda przerwa przekraczająca ten czas skutkuje wygaśnięciem pozwolenia.
Aby dokumentować ciągłość prac i chronić ważność pozwolenia, niezbędne są regularne i precyzyjne wpisy w dzienniku budowy. To kierownik budowy jest odpowiedzialny za bieżące odnotowywanie postępów prac, przerw, a także wszelkich istotnych zdarzeń na budowie. Brak takich wpisów może być interpretowany jako brak faktycznego prowadzenia robót, co w konsekwencji może doprowadzić do wygaśnięcia pozwolenia.
Często pada pytanie, czy prace wykończeniowe wewnątrz budynku są traktowane jako kontynuacja budowy. Odpowiedź brzmi: tak, o ile są one częścią zatwierdzonego projektu budowlanego i są odpowiednio dokumentowane w dzienniku budowy. Wszystkie prace, które mieszczą się w zakresie pozwolenia na budowę i są wpisywane do dziennika, świadczą o kontynuacji robót i podtrzymują ważność decyzji.
Co, jeśli pozwolenie wygaśnie? Konsekwencje i dalsze kroki
Muszę jasno podkreślić: wygasłego pozwolenia na budowę nie da się "przedłużyć" ani "odnowić". Decyzja, która wygasła, traci swoją moc prawną i nie ma żadnych mechanizmów, które pozwoliłyby ją reaktywować. To bardzo ważna informacja, którą często inwestorzy ignorują, licząc na jakieś "obejście" przepisów. Niestety, w tym przypadku prawo jest jednoznaczne.
Jeśli Twoje pozwolenie na budowę wygasło, a Ty chcesz legalnie wznowić budowę, musisz podjąć następujące kroki:
- Zaprzestań wszelkich prac budowlanych: Kontynuowanie budowy na podstawie nieważnego pozwolenia jest nielegalne i grozi poważnymi konsekwencjami.
- Uzyskaj nową decyzję o pozwoleniu na budowę: Jest to jedyna droga. Musisz ponownie przejść całą procedurę administracyjną, począwszy od złożenia wniosku, przez uzyskanie wszystkich niezbędnych uzgodnień i opinii, aż po wydanie nowej decyzji.
- Zaktualizuj projekt budowlany: Jeśli od czasu wygaśnięcia poprzedniego pozwolenia minęło sporo czasu, upewnij się, że Twój projekt jest zgodny z obowiązującymi przepisami i normami.
- Uiszcz ponownie wszystkie opłaty: Niestety, ponowne uzyskanie pozwolenia wiąże się z ponownymi kosztami administracyjnymi.

Jak utrzymać ważność pozwolenia na budowę? Praktyczne wskazówki
Aby mieć pewność, że Twoje pozwolenie na budowę pozostaje ważne i uniknąć nieprzyjemnych niespodzianek, polecam regularnie kontrolować kilka kluczowych aspektów. Oto prosta checklista, którą zawsze przekazuję moim klientom:
- Monitoruj termin ostateczności decyzji: Upewnij się, że znasz dokładną datę, od której liczy się 3-letni okres na rozpoczęcie budowy. Zapisz ją w widocznym miejscu.
- Zadbaj o formalne rozpoczęcie budowy: Upewnij się, że kierownik budowy dokonał pierwszego wpisu w dzienniku budowy, potwierdzającego podjęcie prac przygotowawczych, zanim upłyną 3 lata od ostateczności decyzji.
- Kontroluj dziennik budowy: Regularnie sprawdzaj, czy kierownik budowy dokonuje bieżących wpisów dokumentujących postęp prac. To Twój dowód na ciągłość budowy.
- Planuj z wyprzedzeniem: Jeśli przewidujesz dłuższą przerwę w budowie, upewnij się, że nie przekroczy ona 3 lat. Lepiej wykonać minimalne prace dokumentowane w dzienniku, niż ryzykować wygaśnięcie pozwolenia.
Z mojego doświadczenia wynika, że najczęstsze błędy popełniane przez inwestorów, które prowadzą do utraty ważności pozwolenia na budowę, to:
- Niezrozumienie terminu ostateczności decyzji: Mylenie daty wydania decyzji z datą jej ostateczności.
- Brak formalnego rozpoczęcia budowy: Inwestorzy myślą, że "rozpoczęcie" to wykonanie fundamentów, a nie prace przygotowawcze.
- Zaniedbanie dziennika budowy: Brak regularnych wpisów lub ich niedokładność.
- Zbyt długie przerwy w budowie: Niedocenianie 3-letniego limitu przerwy, zwłaszcza gdy budowa jest już zaawansowana.
Pamiętaj, że prewencja jest zawsze lepsza niż leczenie. Dbałość o formalności i terminy pozwoli Ci spać spokojnie i cieszyć się postępami na budowie bez obaw o prawne konsekwencje.
